武汉某隧道自动化监测项目
2021-09-14 1011
分享:
返回列表

一、工程概况

武汉某隧道工程全长 3630m。其中江北盾构工作井设置于鲁兹故居附近,江南盾构工作井设置于某大学校园内,工作井之间采用盾构法施工。盾构隧道结构采用圆形装配式衬砌,圆形隧道内径 10.00m,衬砌结构厚 0.5m,衬砌外径 11.00m。盾构机选用复合式泥水平衡盾构机,盾构机外径 11.37m

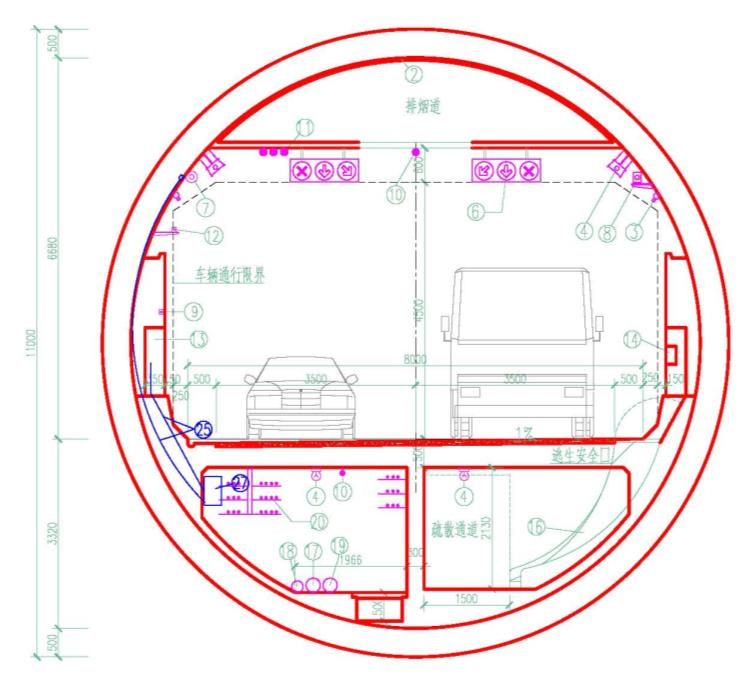

隧道横断面图
隧道横断面图

其主要重点和难点体现在:

实时掌握和平大道栈桥施工期间对武汉某隧道的影响,确保既有隧道线路安全及运营,通过制定武汉某隧道自动化监测方案,并实施自动化监测方案来随时掌握武汉某隧道的动态变化和结构变形,一旦发现和平大道栈桥施工武汉某隧道运营带来隐患,可及时采取措施,避免造成更大的损失和影响。

二、项目方案及布点情况

根据现场情况和监测要求,武汉某隧道采用自动化监测,监测等级为一级。

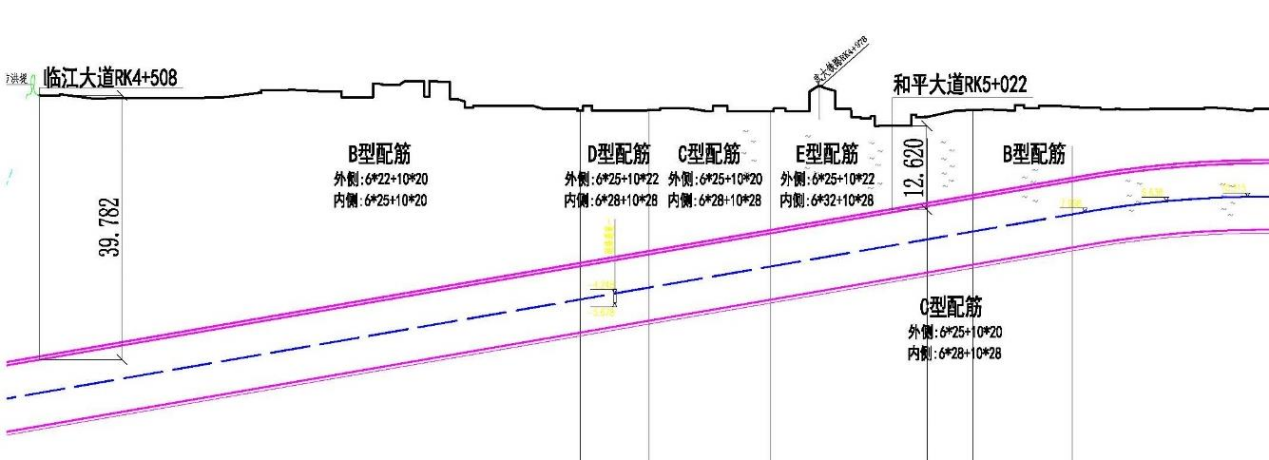

和平大道栈桥上跨段武汉长江隧道里程为:右线 R4+900~R5+050,长约150m;左线 L4+900~L5+050,长约150m

监测断面布置:一般影响区每个监测断面间距为10m;显著影响区(距栈桥桩基施工较近区域)进行加密监测,每个监测断面间距为5m;左右线各21个断面,断面编号从小里程到大里程为CDM-1CDM-21

自动化监测方案如下:

  1. 监测内容:隧道结构沉降监测、收敛监测、裂缝监测

2)监测频率:30分钟采集上传一次数据,监测周期6个月

3)自动化监测点布置:共计布置138个监测点,均为隧道自动化监测点。

2-1  武汉某隧道自动化监测监测点布置

监测对象

断面数

断面系统

监测点数量

监测仪器

隧道结构沉降

21

CDM-1CDM-10

左线10个测点,1个基准点

右线10个测点,1个基准点

1IR-HHL液压式静力水准仪

2)每个断面系统使用1无线采集仪,左右线共4无线采集仪

CDM-11CDM-21

左线11个测点,1个基准点

右线11个测点,1个基准点

隧道收敛

21

CDM-1CDM-10

左线10个测点

右线10个测点

1IR-LES激光位移传感器

2)每个断面系统使用1无线采集仪,左右线共4无线采集仪

CDM-11CDM-21

左线11个测点

右线11个测点

裂缝及管片相对位移

21

CDM-1CDM-10

左线10个测点

右线10个测点

1IR-SLJ拉线式位移计

2)每个断面系统与隧道收敛共用一台无线采集仪

CDM-11CDM-21

左线11个测点

右线11个测点

2-2  监测内容、设备及数量汇总

序号

设备

型号

数量

监测内容

1

液压式静力水准仪

IR-HHL

46

隧道结构沉降监测

2

激光位移传感器

IR-LES

42

隧道收敛监测

3

拉线式位移计

IR-SLJ

42

裂缝及管片相对位移

4

无线数据采集仪

IR-WGS

8

数据采集、自动化上传

5

PVC保护

/

1200m

线路保护

6

四芯电缆

/

1200m

安装附件

7

联通管

/

400m

8

液位罐

/

4

9

安装工具

/

12

三、现场安装情况

现场IR-HHL液压式静力水准仪IR-LES激光位移传感器IR-SLJ拉线式位移计IR-WGS无线数据采集仪。

传感器安装

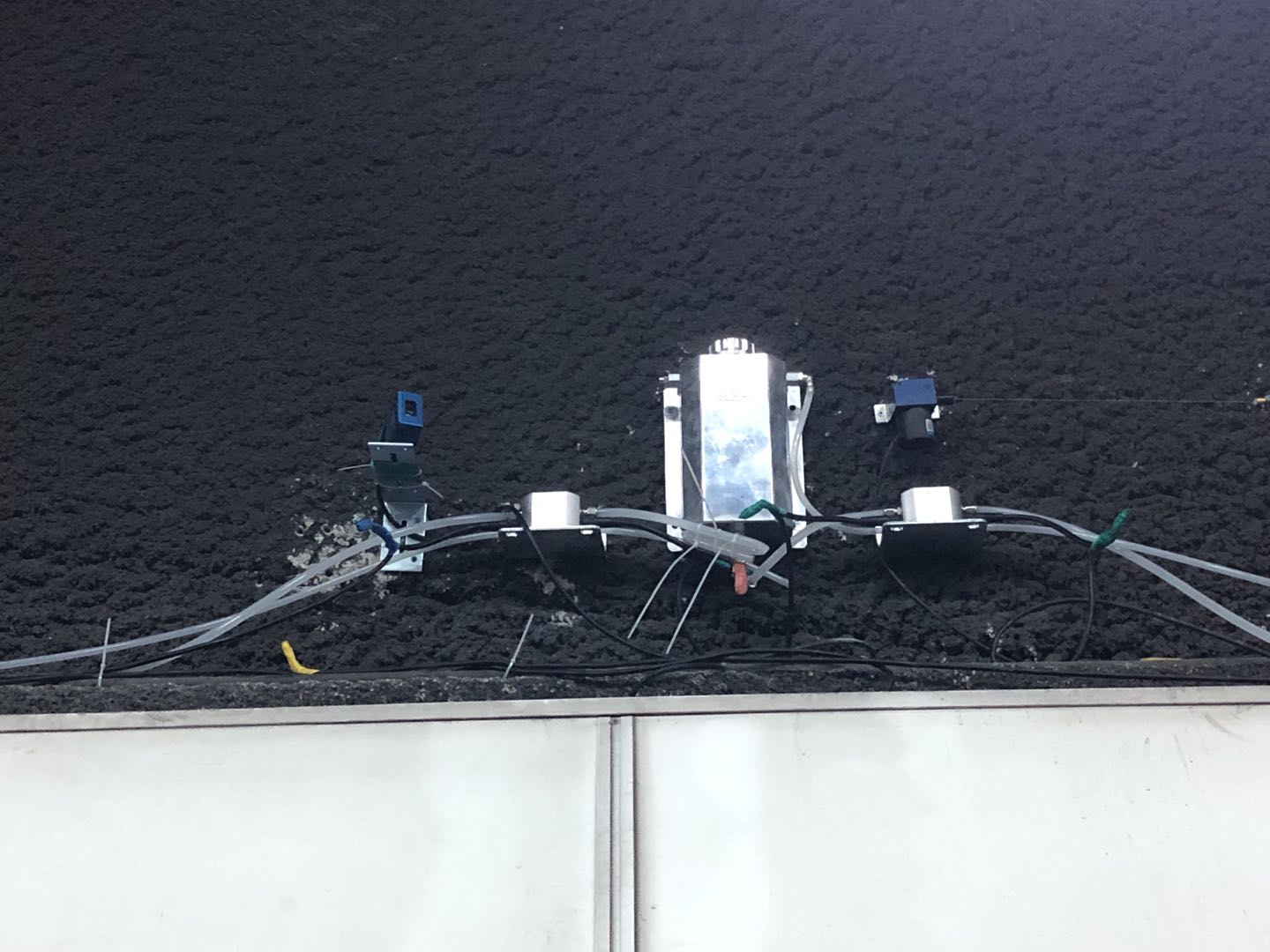

传感器安装

现场管线布置

现场管线布置

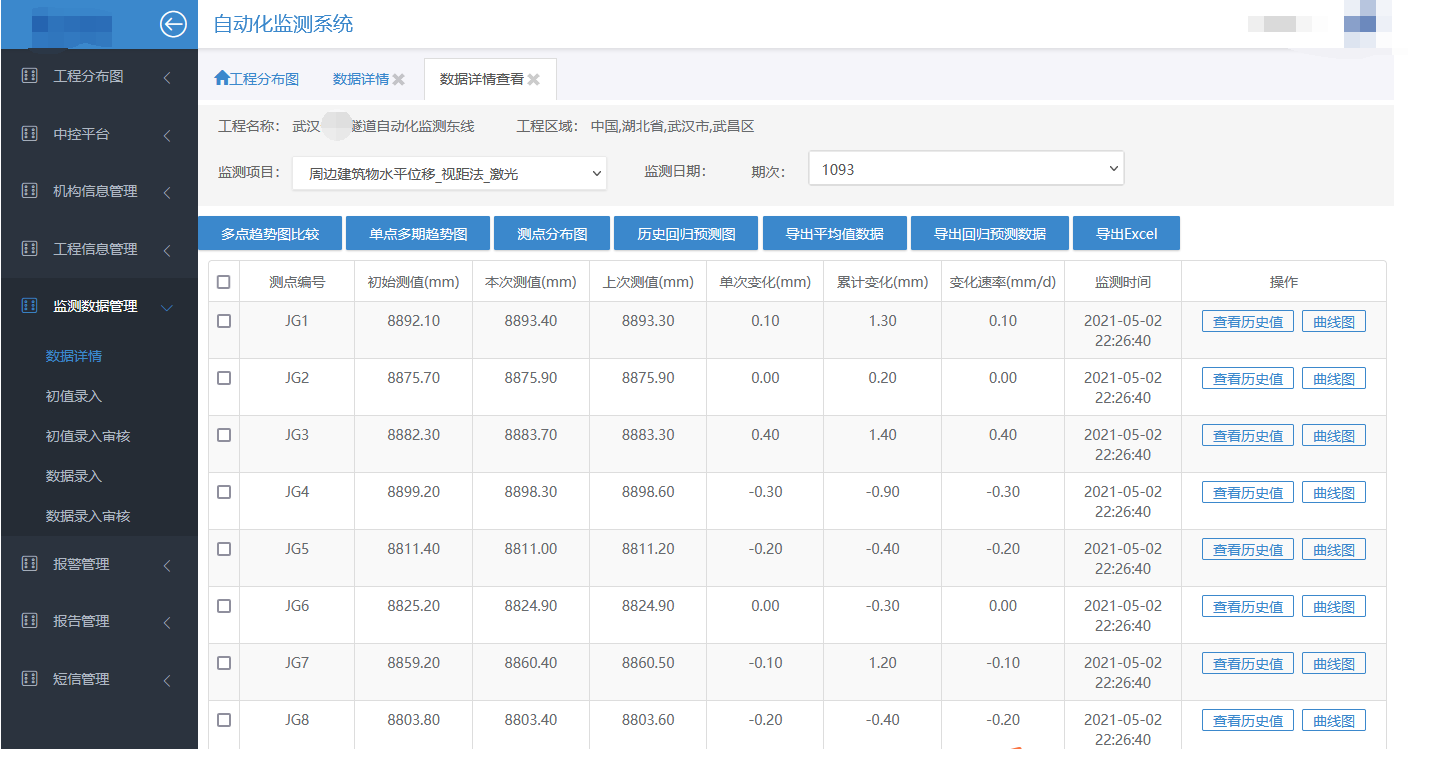

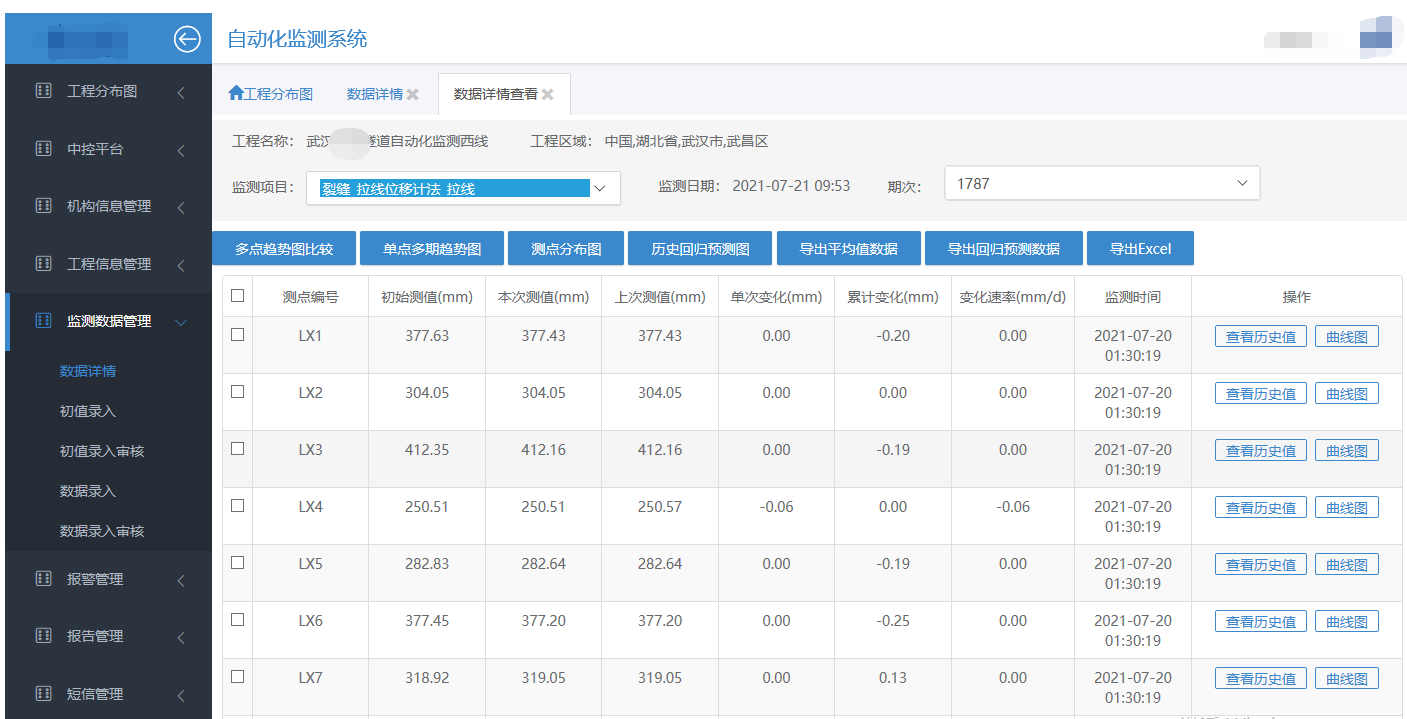

五、监测云平台数据管理

IR-WGS无线数据采集仪的数据通过4G实时上传至中岩测控自动化监测云平台,即可对监测数据远程查看管理、预报警、报告在线管理,实现基坑自动化监测。
